Planning en aanpak

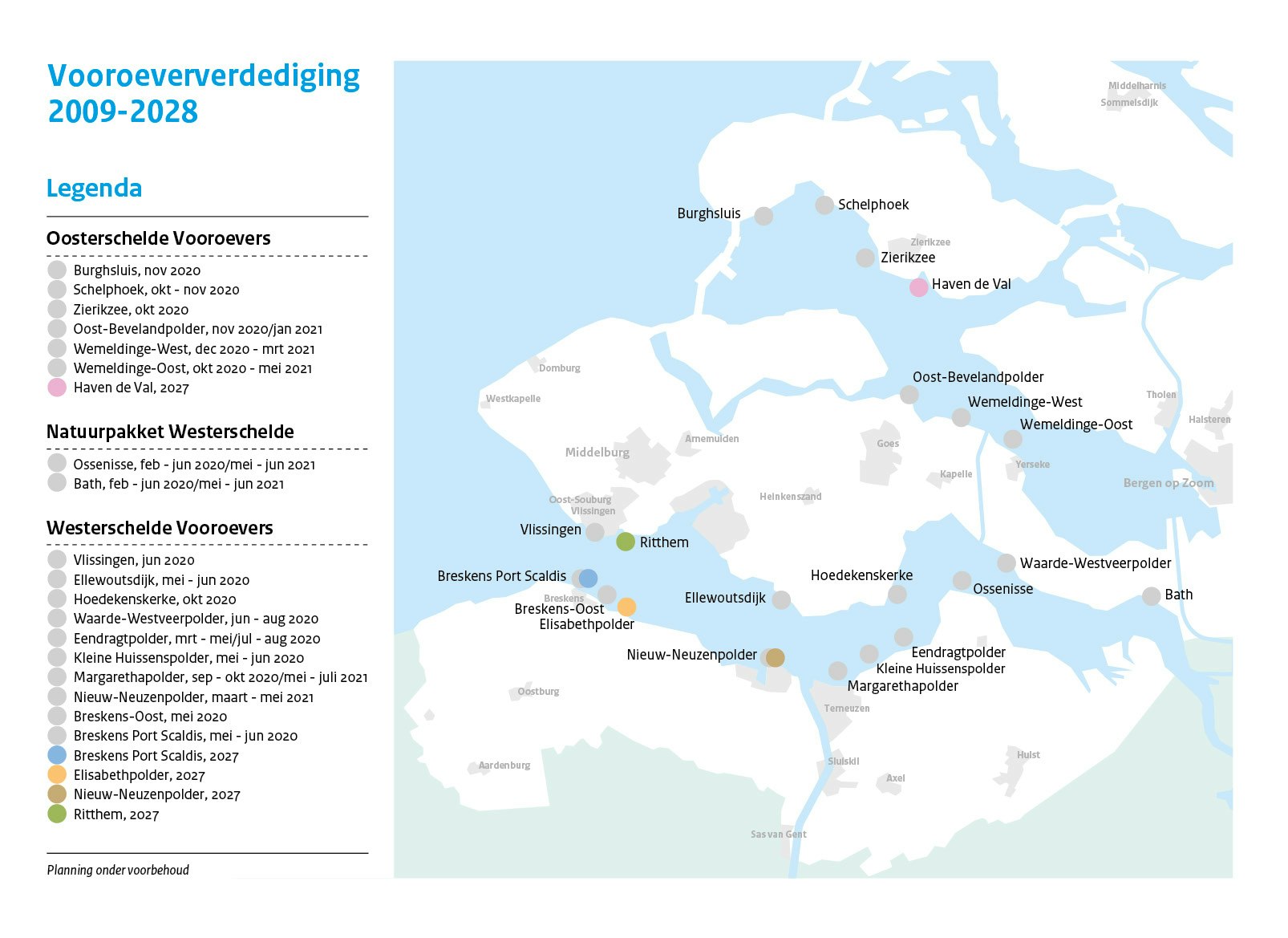

De versterking van de vooroevers vindt plaats in clusters, met elk hun eigen planning. Tussen 2018 en 2022 zijn verschillende vooroevers al verstevigd of hersteld. In 2026 gaan we weer verder met het volgende cluster.

Wanneer

Klaar: 2026
2018 - 2020

Voorbereiding

2020 - 2022

Uitvoering

Oosterschelde
Herstelwerkzaamheden en aanbrengen ecotoplaag op de locaties Burghsluis, Zierikzee en Schelphoek (cluster VOV 2.2). Nieuwe bestortingen en aanbrengen ecotoplaag op de locaties Wemeldinge-Oost, Wemeldinge-West en Oost-Bevelandpolder (cluster VOV 3.0).

Westerschelde
Herstelwerkzaamheden op de locaties Breskens-Port Scaldis, Ellewoutsdijk en Hoedekenskerke (cluster VOV 2.2) Nieuwe bestortingen op de locaties Vlissingen, Waarde-Westveerpolder, Breskens-Oost, Eendragtpolder, Kleine Huissenspolder, Margarethapolder en Nieuw-Neuzenpolder (cluster VOV 3.0).

2024 - 2026

Voorbereiding VOV 4

Oosterschelde
Havendam de Val

Westerschelde
Nieuw-Neuzenpolder, Breskens vak D, Breskens vak E

2026

Uitvoering VOV 4

Oosterschelde
Havendam de Val

Westerschelde
Nieuw-Neuzenpolder, Breskens vak D, Breskens vak E

Deze planning kan nog veranderen.
